No rakentaminen: miten suunnitella ja rakentaa rakenne

02-03-2018
Vesihuolto

Yksittäisen vesihuollon järjestämisessä maalla on monia syitä. Tämä voi johtua keskitetyn vesihuollon puutteesta tai heille toimitetun veden huonosta laadusta, säännöllisestä keskeytyksestä julkisen palvelun toiminnassa.

Siksi monet meistä suorittavat kaivojen rakentamisen omilla käsillämme.

Kaivo on vanhin hydraulinen rakenne.

Laitossuunnittelu

Ensinnäkin siitä, milloin tällaisen vesihuollon valinta on paras ratkaisu.

Milloin valita kaivo

Tällaiset esineet vievät vettä maaperän horisontista.

Ajattele, mitä valitaan hyvin sisääntulopisteeksi - kaivo tai kaivo -, seuraa seuraavista kohdista.

  1. Vesikerroksen taso.
  2. Suunniteltu nestevirtaus.
  3. Maaperän moninaisuus.
  4. Käytettävissä olevat laitteet ja työkalut.
  5. Sähköenergian toimitushäiriöiden taajuus.

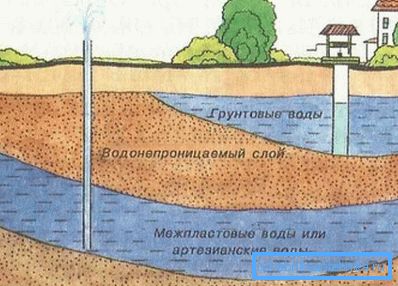

Kolmesta vesikerroksesta, juomaveden lähteenä, käytetään useimmissa tapauksissa keskipitkän eli pohjaveden käyttöä.

  1. Verkhovka (ensimmäinen kerros) ei sovi tähän tarkoitukseen, koska siinä oleva vesi on huonolaatuista ja linssin täyttö riippuu saostumisesta ja sulasta vedestä.
  2. Syvimmällä kerroksella - artesian, on paras neste- laatu. Tällaisten kasvojen rakentamisen ja ylläpidon kustannukset ovat kuitenkin melko korkeat.
  3. Siksi, jos pohjavedet sijaitsevat 10/20 metrin syvyydessä, on parasta antaa etusija kaivolle.

Kaivon rakentaminen omin käsin ei edellytä erikoislaitteiden ja hienostuneiden työkalujen käyttöä. Tarjoa sitä helppoa. Lisäksi, jos se ei ole varustettu automaattisilla vesijohtojärjestelmillä, ja käsin saa vettä kaivosta, rakennus on riippumaton sähköstä.

Veden etsintä

Ensin on valittava hydraulirakenteen sijainti ja määritettävä pohjaveden taso.

  1. Riippumattomasti tutkimus on melko vaikeaa.
  2. Tämän perusteella kysy naapureiltasi. Todennäköisesti, jos he käyttävät hyvin, sen syvyys sopii tulevaisuuden rakentamiseen.
  3. Kun naapurit käyttävät hyvin tai keskitettyä vesihuoltoa, on parasta uskoa sivuston geodeettiset tutkimukset asiantuntijoille.

Kiinnitä huomiota! Juominen on välttämätöntä sijoittaa tiettyyn etäisyyteen jätevedenpuhdistuslaitoksista: septiset säiliöt, katuveneet ja kattilat. SanPiN: n ja SNiP: n normien mukaan tämän etäisyyden tulisi olla vähintään 20 metriä.

Hydraulirakenteiden suunnittelu ja materiaalit

Valokuvalaitteessa

Kaivoja on kahdenlaisia: putkimaisia ​​ja kaivoksia.

Ensimmäistä niistä kutsutaan myös pilareiksi, joten ne kaikki tunnetaan "sarakkeina". Niistä vesi pumpataan käsin imupumpun avulla. Putkirakenteet asennetaan, jos pohjakerrokset eivät ole syviä, ne rakennetaan nopeasti, mutta ne eivät kaivaa, vaan porataan. Siksi niiden rakentamiseen tarvittavat porauslaitteet.

Tämän perusteella yleisimmät kaivot.

Nämä vesilaitokset, joita ihmiset käyttävät muinaisista ajoista lähtien, koostuvat neljästä elementistä.

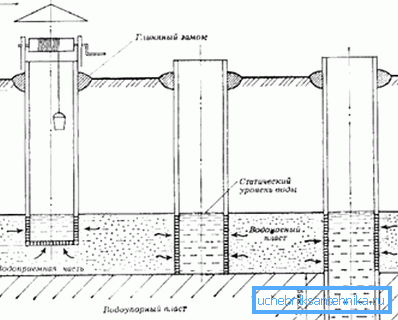

Kaivoskaivojen tyypit.
  1. Korkki on ylä- (maa) päällirakenne kaivolle, joka on suunniteltu suojaamaan kosteutta pölyltä, roskilta, talvikylmältä jne.
  2. Kaivos on säiliö nesteen kuljettamiseen.
  3. Veden saanti.
  4. Öljypohjaan. Kaksi viimeistä elementtiä on tarkoitettu veden kerääntymiseen.

Vedenottolaitteita on kahdenlaisia.

  1. Epätäydellistä (epätäydellistä) kutsutaan rakenteeksi, jossa kaivoksen vuori ei ole kosketuksessa alla olevan vedenpitävän kerroksen kanssa. Tämän suunnittelun ansiosta neste menee kaivoon seinien ja pohjan läpi.
  2. Täydellisen (täyden) vastaanottoveden avulla tuki tukeutuu vedenpitävään kerrokseen (pohja). Vesivarannot täytetään tässä tapauksessa rungon seinien läpi.

Sumppu on vesitiivis kalliokerros, joka on suunniteltu lisäämään resurssin kertymistä. Samaa päämäärää pyritään laajentamalla pohjavedenottoa.

Täydellinen, laajennetulla vastaanottimella tai kaivoputkella on optimaalinen alueilla, joilla on suuri päivittäinen veden kulutus.

Kiinnitä huomiota! Ei pidä ajatella, että optimaalinen tekniikka kaivon rakentamiseen on, kun mitä enemmän sen kapasiteetti on, sitä parempi. Jos päivittäisen veden kulutuksen ja vedenottopisteen kertyneen kokonaismäärän välinen ero on merkittävä, sen vesi alkaa pysähtyä.

Kaivon järjestämiseksi omin käsin on parasta soveltaa tällä hetkellä teräsbetonirenkaita. Kustannusten, laadun ja asennuksen helppouden kannalta teräsbetonirenkaista valmistetut epätäydelliset kaivosrakenteet ovat optimaalisia. Puhumme niistä.

Hankkeen toteutus

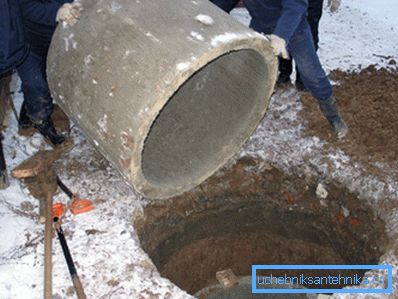

Ensinnäkin sinun täytyy kaivaa akseli ja asentaa renkaat.

Ensimmäinen menetelmä

Sormukset putoavat vähitellen paikalleen, kun ne ovat heikentyneet.
  1. Asenna aluksi betonirengas valittuun kohtaan.
  2. Valitse sitten maaperä sen sisäpuolelta ja seinien ulkopuolelta.
  3. Jotta maaperää ei tarvinnut heittää renkaan läpi, voit ensin kaivaa halutun halkaisijan reiän, jonka syvyys on 50/70 cm, ja aseta rengas.
  4. Jos maaperä on löysä - valitse maaperä keskeltä reunaan. Kun maa on kiinteä - kaivaa ensin renkaan alareuna ja puhdista sitten keskellä.
  5. Maan poistamisen aikana rengas alkaa painua alas. Kun se on täysin paikallaan, aseta kaivon toinen osa ja kiinnitä se ensimmäiseen.
  6. Kun betonirenkaiden rakennus tehdään, niin että niiden väliset liitokset tulevat ilmatiiviiksi, aseta ne hamppuköydellä.

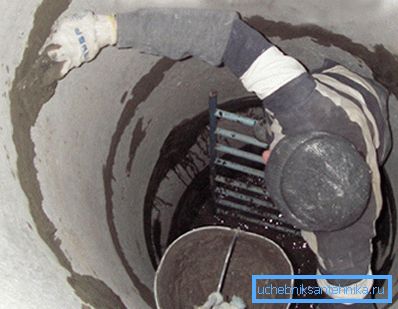

Tiivistä renkaiden väliset liitokset liuoksella.
  1. Vesipinnan yläpuolella olevien yhdisteiden osat täyttävät sementti-hiekkaseoksen.

Kiinnitä huomiota! Älä käytä yhdisteitä (liuoksia, mastiksia, tiivisteitä), jotka sisältävät myrkyllisiä kemiallisia komponentteja. Ne pilaavat veden makuominaisuuksia ja tekevät siitä vaarallisen kulutuksen kannalta.

  1. Löysällä maaperällä ylemmän renkaan kiinnittämisen ongelma on yleinen. Toisin sanoen kun alempi taso lasketaan, ylempi pysyy paikallaan. Tämä johtaa aukon muodostumiseen.
Renkaiden sidos.

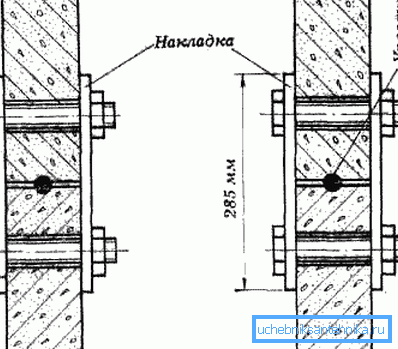

  1. Tämän välttämiseksi renkaiden asennuksen jälkeen ne on liitettävä toisiinsa neljällä teräslevyllä, jotka sijoitetaan tasaisesti toisiinsa. Tämä tekee mahdolliseksi rakojen rungossa olevien aukkojen muodostumisen estämisen, mikä on erityisen tärkeää viemärikaivon rakentamisen yhteydessä.
  2. Nämä levyt on kiinnitetty betonirenkaisiin teräsruuveilla tai -kiinnikkeillä ennalta tehtyjen reikien kautta.

Toinen tapa

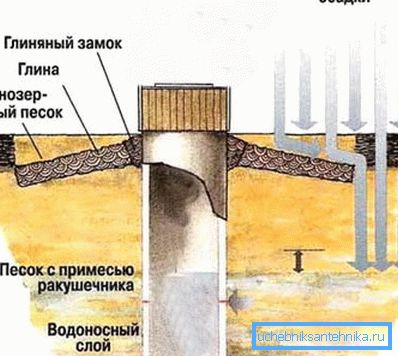

Betonin kaivon järjestäminen toisen menetelmän avulla.
  1. Se soveltuu kiinteille maaperille, kun kasvojen seinämien leviämisvaara on vähäinen.
  2. Menetelmälle on tunnusomaista se, että kaivos kaivaa ensin, ja sitten betonirenkaat menevät siihen. Tällöin kuopan halkaisijaa on nostettava 20/30 cm: n kuluttua.
  3. Työ keskeytetään, kun vesi alkaa virrata aktiivisesti kaivokseen ja kolmesta tai useammasta jousesta muodostuu pohjaan.

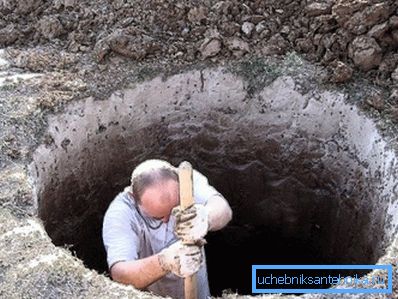

Ensin sinun on kaivettava kaivos.
  1. Seuraavaksi pumppaa kaikki neste ulos ja poista noin 4/5 kivisäiliöistä.
  2. Sammuta sitten pumppu, peitä kuoppa ja odota 12 tuntia.
  3. Tämän jälkeen pumppaa kertynyt vesi ja puhdista akselin pohja (pumpun ollessa päällä) niin, että vedenpitävät avaimet ovat näkyvissä.
  4. Peitä kuoppa jälleen 24 tunnin ajan.
Betonin valmiissa kaatumisrenkaissa.
  1. Sitten pumppaa vesi uudelleen ja aloita suodattimen pohja.

Turvallisuustekniikka

Kun rakennamme kaivon omin käsin, älä unohda perusvarotoimenpiteitä.

  1. Työskentelet riittävän syvässä kuoppassa. Sen lämpötila on huomattavasti pienempi kuin pinnalla. Jos et halua ylitäytyä, ota säännöllisesti taukoja. Heidän nousunsa aikana.
  2. Kaikkein vaarallisimpia ovat kaasutaskut, voit törmätä niihin, heittäytyä maan syvyyteen.

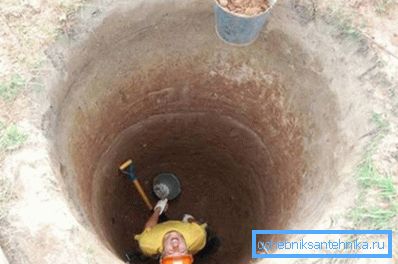

Työskentele vain kypärässä.

Kiinnitä huomiota! Miten välttää tämä ongelma? Mene alas kaivoon polttamalla tai polttamalla. Katso tulta - niin kauan kuin se palaa tasaisesti, kaikki on kunnossa. Kun se sammuu nopeasti, nouse heti ulos yläkerrasta ja tuuleta hyvin kaivon tynnyri. Tämä toimenpide voidaan suorittaa puhaltimella tai pitkällä letkulla varustetulla kotitalouksien pölynimurilla.

  1. Muista työskennellä kypärässä ja tarkistaa huolellisesti käytettyjen köysien lujuus sekä kaivetun maaperän säiliökahvojen luotettavuus. Dodge kapeasta kaivoksesta raskasta esineestä, joka putoaa suuresta korkeudesta, et voi. Ilman asianmukaista suojaa saatat loukkaantua.

Lisätyö

Kaivon ja sen estetiikan tehokkuuden lisäämiseksi sinun on tehtävä seuraavat toimet.

Alasuodatin

Tämän elementin laite riippuu pitkälti maaperän koostumuksesta ja kaivon täyttämisnopeudesta vedellä.

  1. Rakenteen alareunassa on paljon nestemäistä likaa ja vesi kerääntyy nopeasti, ja sinun täytyy ensin järjestää puulattiat reikien tai rakojen väliin.
  2. Seuraavaksi aseta 2/3 kerrosta soraa tai raunioita.
  3. Kerrosten pohja, jonka paksuus on 10 cm, on kaadettava hienosta materiaalista.
  4. Sen jälkeen kaada 10 cm keskikokoista murskattua kiveä.
  5. Tyynyn yläkerroksen, jonka korkeus on sama, tulee koostua suurimmasta materiaalista.
  6. Kun kaivoksen alaosassa oleva kallio pysyy tiheänä, et voi tehdä kuormalavoja.

Alasuodatin on erinomainen laite, joka puhdistaa hyvin kuoppaan tulevan veden.

Wellhead ja koristelu hyvin

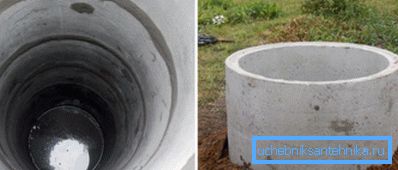

Korkin tulisi ulottua 60/80 cm maanpinnan yläpuolelle.

Kaivon kärjen pohja on tehtävä kaivoksen kehittämisen aikana. Tätä varten aseta betonirenkaiden ylempi taso niin, että se nousee maanpinnan yläpuolelle 60/80 cm, jotta jätteet, pöly ja sedimentit eivät pääse kuoppaan, peitä se kosteutta kestävällä materiaalilla ja tee 20 cm: n savipinnoite rakennuksen ympärille .

Jotta kaivo kuljettaa paitsi funktionaalista, myös koristeellista kuormaa, se on varustettava päällirakenteella ja vuorilla. Ensimmäisten 10/12 kuukauden aikana tätä ei pitäisi tehdä, koska renkaiden kutistuminen tulee tapahtua.

Määritetyn ajan kuluttua voit ottaa lisäosan ja koristelun - rakentaa talon ja vuorotella sen tai yksinkertaisesti varustaa kauniin katon tai katon. Kysymys siitä, kuinka paljon se maksaa rakenteen rakentamiseen, riippuu pitkälti tästä työstä. Kaivon koristeluun voi sisältyä luonnonkiven, taiteellisen taonta- ja muiden kalliiden materiaalien käyttö.

johtopäätös

Tehokkaasti toimimalla sivustolla, voit rakentaa itsesi. Tärkeintä on noudattaa tarkasti rakennustekniikkaa ja valita oikea paikka rakennukselle. Katso video tässä artikkelissa. Se antaa sinulle paljon lisätietoa.
