Kuinka tehdä hyvin poraaminen omilla käsilläsi

11-09-2018
Vesihuolto

Vesikaivojen poraus omin käsin on aihe, joka alkaa aikaisemmin tai myöhemmin kiinnostaa keskitettyä vesihuoltoa kaukana sijaitsevia maalaistaloja tai mökkejä.

Periaatteessa autonomisen vesihuoltojärjestelmän rakentaminen voidaan antaa erittäin päteville asiantuntijoille, mutta se maksaa paljon rahaa. Siksi yritämme tehdä kaiken omasta.

Kirkas vesi rajattomina määrinä maassa ja maalaistalossa

Mitä menetelmiä vesipuhdistukseen on nykyisin tärkeää? Mitä materiaaleja ja laitteita tarvitaan näiden teosten suorittamiseen? Mikä on tuloksen hinta? Vastaamme näihin ja vastaaviin kysymyksiin tässä artikkelissa.

Ennen porausta

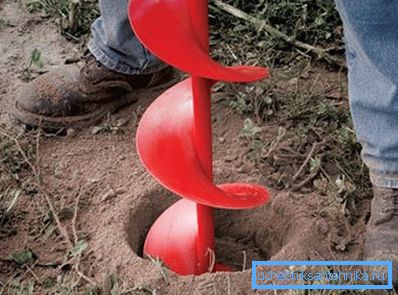

Kuvassa - manuaalisen poran käyttö

Ennen kuin alat porata hyvin kaivoa itse, sinun on valmisteltava useita työkaluja, joiden käyttö on pakollista.

Tarvitsemme:

  • Pistin lapio;
  • Pora (ihanteellinen on monenlaisia ​​porakoneita tai poimia maaperälle sopiva muutos);
  • Kolmijalka (yksinkertainen rakenne, jonka sinun on koottava itse sivustolle);
  • Vinssi ja / tai lohkojärjestelmä poran nostamiseen.

Tärkeää: Poran paino huomioon ottaen sinun täytyy kutsua yksi tai kaksi avustajaa, jotka auttavat vetämään poraa.

Vesikerroksen esiintymiskuvio

Kaivojen poraus veden alla omin käsin alkaa tietojen keräämisestä hiekkarantajan syvyydestä. Voit oppia siitä lähimmiltä naapureiltasi tai piirin hallinnolta. Riippumaton poraus on suositeltavaa, jos pohjavesi ei ole syvemmällä kuin 20 m. Jos syvyys on suuruusluokkaa enemmän, tarvitset ammattikäyttöön tarkoitettuja laitteita, joiden ostaminen yhden kaivon vuoksi on kannattavaa.

Toinen tärkeä seikka on vesikaivon halkaisija. Halkaisijan tulisi olla riittävä putkelle, jonka poikkileikkaus on 12 cm, ja tähän tarkoitukseen käytetään keskimäärin 15 cm: n porausta.

Kolmijalan tekeminen

Poraa jalustan käyttö
  • Jos vesikerroksen syvyys sopii itsenäiseen poraukseen, määritämme alimman kohdan paikan paikan päällä.

Tärkeää: Paikka, jossa kaivon oletetaan olevan porattu, tulisi sijoittaa enimmillään kuristumalla esineistä, jotka voivat aiheuttaa maaperän saastumista (eläinsuojukset, ulkotilat, tyhjennysaukot, luvattomat ja valtuutetut kaatopaikat jne.).

  • Kun olet päättänyt porauspaikasta, kaivamme 1,5–1,5 m: n sivuisia reikiä ja 1,5 m: n syvyyttä.
  • Vahvista heti reiän rinteet, jotta vältetään maaperän ylemmän kerroksen putoaminen. Vahvistusta varten voit käyttää levyjä, metallilevyjä tai vahvistuspalkista hitsattuja verkkoja.
  • Seuraavassa vaiheessa valmistamme kolme puupalkkia, joiden poikkileikkaus on 200 * 200 mm ja pituus vähintään 4 m jalustan rakentamista varten. Tällaisten rakenteiden kokoonpanoon baarin sijasta voit käyttää metallikulmaa tai putkea. Jos sinulla on tarpeeksi varoja, voit koota jalustan metallirullasta ja varmistaa siten riittävän rakenteellisen lujuuden.

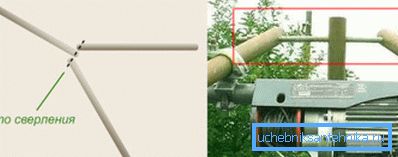

Kuvassa on esimerkki metalliputkista valmistetun jalustan asentamisesta.
  • Valmistetut tangot asetetaan maahan kolmion muotoiseksi siten, että kahden vierekkäisen kannattimen väliin jää 35-40 asteen kulma.
  • Yläosassa ja tankojen keskellä porataan läpimenevä reikä, jonka läpi on mahdollista kulkea kiinnityspultit tai metalliputket jalustan kiinnittämiseksi valmiiksi.
  • Valmistetuissa rei'issä asenna kiinnikkeet ja nosta valmis jalusta työasentoon.

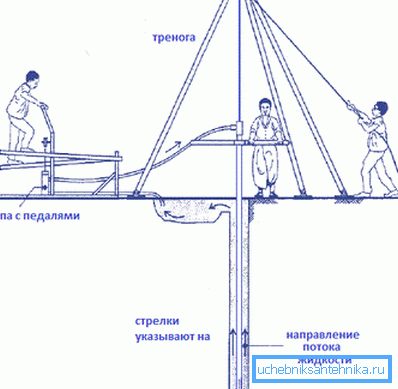

Kolmijalka, jossa on tarvittavat osat poraukseen
  • Kolmijalan yläosassa asennetaan laite telalla pyörivän telan avulla. Lohkon on oltava kestävä ja se on kiinnitettävä tukevasti jalustaan, koska tämä elementti on poran paino.
  • Mekaaninen vinssi on asennettu suoraan johonkin kolmijalan muotoiluun. Sähköinen vinssi on kiinnitetty jalustan yläosaan ja siten nostamme kaapelin pituutta suuruusluokalla, jota voidaan käyttää poran siirtämiseen.
  • Viimeisessä vaiheessa porakone kiinnitetään kaapeliin ja jatka poraukseen.

Kaivojen poraus veden alla

Veden kaivojen porausohjeet sisältävät ruuvinporan käytön. Tällaisen työvälineen käyttö vähentää kaivon kustannuksia ja saavuttaa halutun tuloksen lyhyessä ajassa.

Porausprosessi sisältää seuraavat vaiheet:

  • Poraa lasketaan tulevan paikan hyvin ja kiertyy akselinsa ympäri. Poraa pyöritetään pitämällä kahvaa, kunnes se tunkeutuu kokonaan maahan.

Tärkeää: Poran ruuvinterät ovat saman suuntaiset kuin tavallisen ruuvin kierre. Käännä poraa siksi tiukasti myötäpäivään.

  • Tämän jälkeen pora vedetään ulos vinssillä ja puhdistamme siitä tarttuvan maaperän.
  • Poran pituus ei tietenkään riitä saavuttamaan pohjakerrosta. Siksi lisätään vielä poranterä kaivoon ja pidennetään sitä tarvittaessa metallitangoilla, jotka ovat useimmiten mukana pakkauksessa.
  • Jatkamme porausta, kunnes saavutamme pohjavettä.
  • Saatuaan pohjakerroksen, porakone poistetaan huolellisesti pinnasta ja puhdistetaan maaperän pienin mureneminen kaivosta.

Jotta tämä työ voitaisiin tehdä nopeasti ja aina, kun se on mahdollista, laadukkaalla laitteella käytetään erityistä laitetta.

Tämän laitteen reunat kohdistavat kuopan ja lisäksi imevät murskaavaa maaperää männän läpi. Kaivon kohdistaminen pesuallas suoritetaan lyömäsoittimen avulla.

Vesikaivon rakentaminen

Lopulta saimme veden! Mutta käy ilmi, että vain puolet työstä on tehty. Loppujen lopuksi kuopan varustaminen ja sen muuntaminen siten maaperän huomaamattomasta syvennyksestä itsenäisen vesihuollon lähteeksi.

Itse porattujen kaivojen rakentaminen on seuraava:

  • Kun kuoppa on puhdistettu kiinteään pohjaan, nukaamme pienen määrän hienojakoista kiviä tai soraa niin, että kuopan täyttö on noin 20 cm.
  • Seuraavaksi valitsemme polyeteeniputken, jonka halkaisija vastaa kaivon halkaisijaa. Tuba ottaen huomioon nivelet tulisi vastata kaivon syvyyttä.
  • Putken päässä asennetaan hieno mesh-suodatin ja laske koko rakenne kaivoon. Tämä olisi tehtävä mahdollisimman tarkasti, jotta maaperää ei tuoda.

Vinkki: Jos tehdasvalmisteista verkkosuodatinta ei ole, suurien jätteiden esteet voidaan tehdä itsenäisesti. Tätä varten laitamme putken päähän metalliristikon, jonka solu on 2 x 2 mm, ja kiinnitä se kiinnikkeellä. Kaikki, karkean puhdistuksen perussuodatin on valmis!

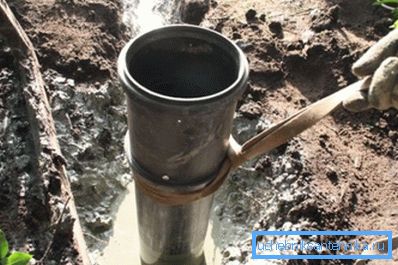

Kotelon asennus
  • Putket ajetaan soran täyttöön. Jos putki on tiukka, yritä keskittää se. Jos linjaus ei helpota, liikutamme putkia varovasti työntämällä ne kelkkaan, kun saavutamme soran täyttöön, emme aja putkea edelleen niin, että vesivirtausta ei estetä.
  • Kun kotelo on asennettu, odota tunti tai kaksi, kunnes ensimmäiset vesi virtaa. Sitten pumpataan vesi pumpulla ja teemme sen, kunnes se näyttää puhtaalta ilman hajuja.

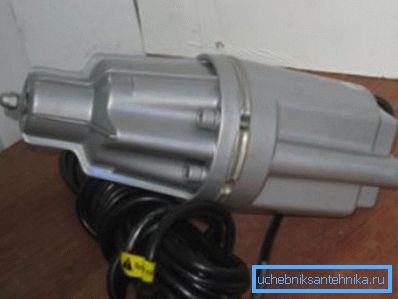

Upotettava pumppu kaivojen pumppaamiseen

Vaikuttaa siltä, ​​että autonominen vesihuoltojärjestelmä on valmis. Mutta näin ei ole, koska putkilinjan järjestämisessä on paljon työtä.

Suodattimen valinta ja myöhempi työ

Näyte tuloksena olevasta vedestä kerätään tiiviisti suljettuun astiaan ja kuljetetaan laboratorioon. Laboratoriolla on mahdollisuus määrittää veden koostumus ja valita koostumuksen perusteella sopiva suodatinjärjestelmä kaivolle.

Tällä hetkellä on olemassa useita suodatusjärjestelmiä, jotka on suunniteltu veden käsittelyyn tiettyjen epäpuhtauksien kanssa. Hyvin valitun suodatusjärjestelmän ansiosta voit saavuttaa optimaalisen veden laadun.

Suodattimien valinnan jälkeen kotelo tulee varustaa kärjellä, johon upotettava pumppu ja joukko tarvittavia viestejä liitetään. Kattavat tiedot suodattimien ja pumppujen valinnasta sekä putkilinjan rakentamisesta kaivosta taloon löytyvät portaalin asiaankuuluvista artikkeleista.

johtopäätös

Kuten jo mainittiin, veden kaivon ammatillisen rakentamisen hinta on korkea. Mutta voit aina säästää, jos otatte kallista työtä omalla tavallaan ja teet kaiken omin käsin. Työskentelemällä yksinkertaisena työkaluna voit saavuttaa halutun tuloksen, mutta jotta tehtävä olisi helpompi, katso video tässä artikkelissa.
