Putkien asentaminen kylpyhuoneeseen: teknologia toimii

03-08-2018
Putket

Jos puhumme monikerroksisista asuinrakennuksista, putkien sijoittaminen kylpyhuoneeseen sisältää käytännöllisesti katsoen kaikki huoneistossa olevat LVI-kalusteet - vain keittiö jää, mutta myös vesihuolto- ja viemäriverkosto poistetaan kylpyhuoneesta. Ehkä sinulla on erillinen kylpyhuone, mutta tämä ei muuta mitään, ellet tarvitse tehdä lisää aukkoja osioon, joten otamme yhteinen saniteettilohko vakiomuodossaan.

Johdotukset voidaan tehdä kahdessa versiossa - seinän sisäpuolella ja sen päällä, joita nyt tarkastellaan ja näytämme tässä artikkelissa.

Asenna putket kylpyhuoneisiin uriin

Putkityöt

Huom. Kysymyksessä siitä, miten putket pidetään kylpyhuoneessa, keskitymme nykyaikaisiin teknologioihin ja valitsemme polyvinyylikloridin (PVC) jätevedelle ja polypropeenille (PP tai PPR) vesihuoltoon. Tietenkin on vielä metallia ja metallia, mutta nykyään näitä materiaaleja käytetään hyvin harvoin.

tarvikkeet

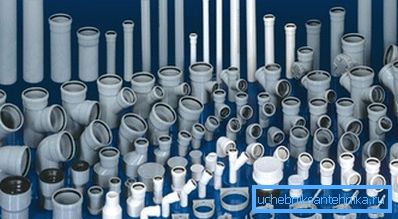

Viemäriputket, liittimet ja kiinnikkeet.
  • Viemäriputkien jakeluun tarvitaan PVC-putkia, joiden halkaisija on 100 mm ja 50 mm., Lisäksi joissakin tilanteissa pesukoneessa ja / tai astianpesukoneessa käytetään 32 mm: n osaa. Tällaisten putkien liittämiseen käytetään erilaisia ​​liittimiä: kytkennät, kulmat, teet ja PVC-vähennykset, ja lisäksi pelkistys voi olla kumi, esimerkiksi vaihtaakseen 50 mm: n kellosta halkaisijaltaan 32 mm. Ainutlaatuisen poikkileikkauksen yhdistämiseksi käytetään kumitiivisteitä, jotka toimitetaan putkien mukana.

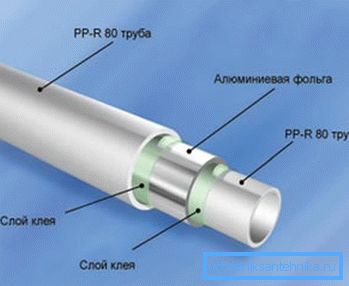

PPR RN20 osassa
  • Polypropeeniputkilla vesihuollon läpimitta voi olla 16 - 125 mm, mutta tässä tilanteessa olemme kiinnostuneita vain 20 mm: n näytteistä, ja vaikka asuintalossa asunnossa on 32 mm, niin siirtymävähennys olisi kierrettävä siihen 20 mm: n ulostulolla. PPR-osan lisäksi seinät voivat vaihdella, ja tässä on joitakin nimityksiä, jotka ovat RN10, RN16, RN20 ja RN25, mutta tässä tapauksessa olemme kiinnostuneita RN16: sta (seinä ilman vahvistusta) ja RN20 (vahvistettu alumiinifoliosta seinän keskellä). RN16: lla on liian ohuet seinät, ja RN25 on vahvistettu ylhäällä ja juottamiseen tarvitaan värjäys kalvon poistamiseksi, minkä lisäksi putken hinta on melko suuri ja sitä käytetään pääasiassa keskitetyssä lämmityksessä.

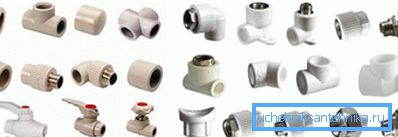

PPR-liitokset ja hanat
  • PPR-telakointia varten käytetään myös yhtenäistä materiaalia olevia liitososia, jotka ovat kytkimiä, kulmia (32?, 45?, 90?), Hammaspyöriä, vähennyksiä, ohitustappeja ja kierteitettyjä putkiliittimiä metallikytkentään. Kun otetaan huomioon, että polypropeenin käyttöikä on paljon korkeampi kuin metallin käyttöikä, ohjeet suosittelevat rungonostureiden käyttöä myös paremmin asennettaviksi PP: stä.

viemäröinti

Jäteveden asennus

Jotta voit asentaa viemärijärjestelmän kylpyhuoneeseen, sinun on aloitettava jakelu nousuputkesta (nousuputki voidaan myös vaihtaa) - siellä on nelikulmainen kola, jossa on johdin WC: hen (100 mm) ja johdin muuhun piiriin (50 mm).

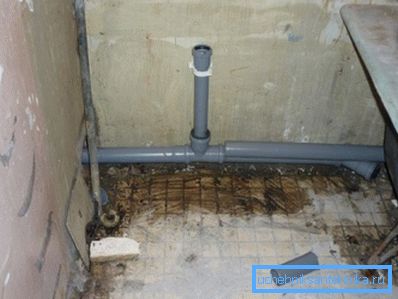

Johdotus voidaan tehdä seinällä pitkin kiinnittämällä putki kiinnikkeisiin, kuten yllä olevassa kuvassa, mutta voit myös hukuttaa sen seinään tekemällä hiomakoneita ja rei'ittimen tähän. Yritä selvästi merkitä kylpyhuoneiden sijainti siten, että upotetut teesit vastaavat kylpypifonin, pesuallas tai pesuallas.

50 mm: n putken kaltevuuden tulisi mieluiten olla 3 cm per lineaarinen metri, mutta tarvittaessa sitä voidaan hieman lisätä, mutta sinun ei pitäisi tehdä vähemmän. Jos käytät PPR: tä 32 mm: n pituisella osalla tyhjennystä pesukoneesta tai astianpesukoneesta, rintaa ei tarvitse seurata, koska pakokaasu on tyhjä.

Vesihuolto

Huom. Huolimatta siitä, että kylpyhuoneessa oleva putkimainen liitosjärjestelmä tarkoittaa kylmää ja kuumaa vettä, toisin sanoen käyttämällä PPR PN16: ta ja PPR PN20: ta, monet putkimiehet kieltäytyvät kylmästä PN16: sta ja kaikki johdotukset suoritetaan käyttäen PN25: tä, varsinkin jos piiri on peitetty kipsillä / kipsillä tai kipsilevy.

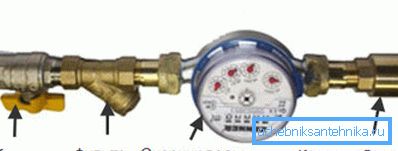

Pakattu vesimittari

Katsomme edelleen, miten putket sijoitetaan kylpyhuoneeseen ja aloitetaan asentamalla vesimittari, joka pakataan tavallisesti vesiputken läheisyyteen pystysuorassa tai vaakasuorassa asennossa (ei ole väliä).

Kiinnitä huomiota pakkauksen järjestykseen - heti nosturin jälkeen on suodatin, sitten vesimittari ja sen jälkeen takaiskuventtiili, vain kaikissa näissä yksityiskohdissa on nuoli, jonka avulla voit määrittää veden suunnan. Jos talo on kytketty LKV: hen, tässä tapauksessa vesimittareiden on asennettava kaksi kylmää ja kuumaa vettä.

PP-asennus

Johdot voidaan tehdä seinällä seinällä, tai voit lämmittää putkia esivalmisteisiin uriin sulkemalla ne kipsillä, jotta voit säästää muutaman sentin käyttökelpoista tilaa, mikä on hyvin tärkeää pienissä huoneistoissa. Tyypillisissä huoneistoissa kylpyhuoneiden sijainti tapahtuu seuraavassa järjestyksessä: wc, pesuallas, kylpyamme (suihku tai laatikko) ja ulostulo keittiön pesualtaaseen - pesukone voi olla sekä keittiössä että kylpyhuoneessa.

Tässä järjestyksessä tehdään kylmävesijohto, ja sitten kylmäkytkennän rinnalla toimitetaan kuumaa vettä, joka on varustettu kuumalla vedellä, sähkökattilalla tai kaasupylväällä (voit leikata kylmän veden syöttö kattilaan tai kolonniin missä tahansa, riippuen niiden sijainnista).

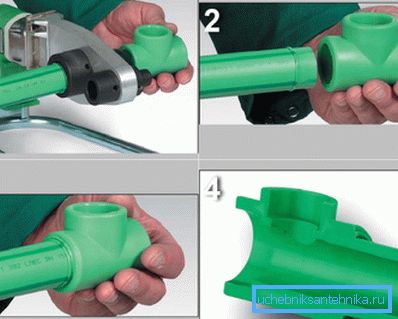

PPR-hitsausvaiheet

PPR-hitsaus suoritetaan kolmessa vaiheessa: ensinnäkin putkea, jossa on liitos, lämmitetään suuttimessa (halkaisija 20 mm, pidike on 5-6 sekuntia), sitten ne vapautetaan samanaikaisesti, liitetään ja pidetään vielä 2-3 sekuntia, kunnes se jäähtyy. Asennuksessa olevan 20 mm: n putkiasennuksen syvyyden tulisi olla 14-17 mm, joten se on lämmitettävä samalle etäisyydelle.

johtopäätös

Älä unohda, että kylpyhuoneen huuhteluputket omalla kädellään on päätettävä tietyllä etäisyydellä - liitosten keskipisteet ovat 150 mm: n päässä toisistaan. Jotta niiden asentaminen olisi helpompaa, käytetään erityistä juotospistoketta, jossa nämä liitokset sijaitsevat palkissa.
