Mikä on lämmitysjärjestelmän hydraulinen testaus ja miksi

15-02-2018
Lämmitys

Kaikki lämmönsiirtojärjestelmät ovat teknisiä rakenteita, joiden avulla voidaan tarkkailla ja ylläpitää määritettyjä lämpötilaparametreja vuoden kylmänä aikana. Ei kuitenkaan ole tarpeen ajatella, että se voi toimia sujuvasti ilman erilaisia ​​suunniteltuja ennaltaehkäiseviä toimenpiteitä.

Yksi merkittävimmistä on hydrauliset testit. Niiden avulla on mahdollista löytää kaikkein vaarallisimmat järjestelmän osat, jotka voivat epäonnistua parhaimmillaan.

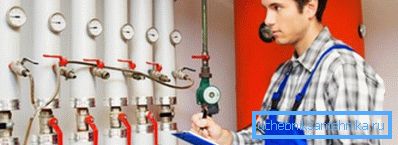

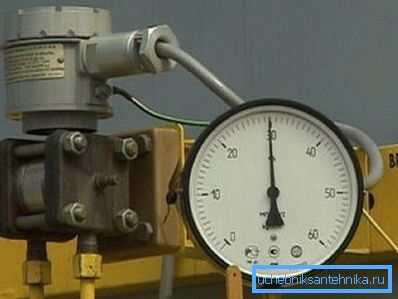

Paineen mittaus paineen testauksen aikana

Lämmitysjärjestelmän hydrauliset testit ovat joukko toimenpiteitä, joiden pitäisi osoittaa, miten putkistot, niiden liitännät ja lämmityslaitteet toimivat myös käytön aikana. Saat mahdollisuuden havaita välittömästi viat ja poistaa ne.

Kun nämä työt on tarpeen suorittaa

Lämmityspiirin tarkkuuden varmistamiseksi tarvittavat toimenpiteet on suoritettava seuraavissa tapauksissa:

  • lämmityskauden valmistelun aikana;
  • järjestelmän osien vaihtamisen jälkeen;
  • lämmityslaitteiden korjauksen jälkeen.

Rakennusyritykset tarkistavat, kun esine on otettu käyttöön. Testimenettely mahdollistaa piirin tiiviyden vahvistamisen.

Valokuvan tarkistuslämmitysjärjestelmissä

Menettely koostuu seuraavista vaiheista:

  1. Putkilinjoihin syötetään ilmaa tai vettä tietyllä paineella erityislaitteiden avulla.
  2. Lämmityspiirin vikojen tarkastus ja havaitseminen.
  3. Paljastuneet rikkomukset poistetaan.

Vinkki: Nykyaikaisia ​​lämmitysjärjestelmiä voidaan tarkistaa vähimmäismäärällä ihmisiä. Tämä pätee erityisesti asunnon tai yksityisen talon itsenäiseen lämmitykseen, jossa se voidaan tehdä itsenäisesti.

Parempi, tietenkin, kun jokaisen huoneen käynnistyshetkellä on yksi henkilö. Tällöin viat voidaan havaita ennen kuin suuri osa jäähdytysnestettä virtaa ulos.

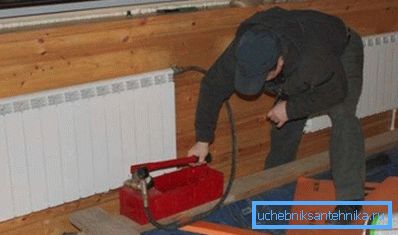

Itsenäisen lämmityksen hydraulinen tarkastus

Työjärjestykset

  1. On erityisesti suunniteltu SNiP, joka kuvaa sääntöjä tällaisen työn suorittamiseksi.. Sen avulla voit oppia prosessin monimutkaisuudesta ja yksityiskohdista.
  2. Siinä on myös tyypillinen ohje näiden tapahtumien pitämiseksi.
  3. SNiP: n sisältämissä teknologisissa järjestelmissä otetaan huomioon työn erityispiirteet ottaen huomioon turvallisuustekniikka ja tarvittavat laitteet.. Suosittelemme, että lämmitysjärjestelmän hydraulinen testi suoritetaan tällaisen asiakirjan mukaisesti.

Vinkki: huuhtele lämmitysjärjestelmä ennen hydraulista testausta.

  1. Tähän voidaan käyttää mitä tahansa menetelmää, tärkeintä on poistaa asteikot ja kerrostumat putkien sisäseinistä.. Käytä erityisesti erikoisratkaisuja ja kompressoria. Talletukset voivat olla eri materiaalien oksideja, kuten rautaa ja kalsiumia. Suosittelemme huuhtelua 1 kerran viiden vuoden aikana, mikä tekee lämmitysjärjestelmän työstä laadukkaan ja luotettavan.

Muussa tapauksessa edellä kuvattujen talletusten vuoksi lämmöntuotannon tehokkuus vähenee, ja sinun on käytettävä enemmän energiahuoltoyritysten hankintaan, jonka hinta on nyt melko korkea. Tämä johtuu putkilinjojen poikkileikkauksen vähenemisestä ja jäähdytysnesteen huonosta kiertokulusta.

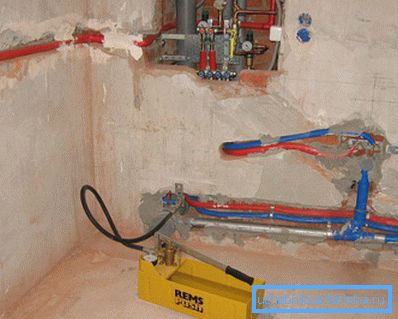

Lämmitysjärjestelmien testaus yksityisessä talossa

Suorita puristus

Jos työ on tehtävä kerrostalossa, vastuu näiden teknisten verkkojen ehkäisemisestä on osoitettu rakennuksia käyttäville organisaatioille. Aikaisemmin heitä kutsuttiin asuntotoimistoksi, nyt he voivat olla erilaisia, mutta ydin pysyy samana.

Kaikki toiminnot tulisi suorittaa vain koulutettu henkilökunta, joka käyttää tarvittavia laitteita. Ei ole tarpeen siirtää heidän toimintojaan itselleen, mikä ei johda mihinkään hyvään. Voit tehdä painekokeet omin käsin vain yksittäisellä lämmitysjärjestelmällä.

Prosessi näyttää tältä:

  1. Jos järjestelmä on tyhjä, se on täytettävä vedellä paluuputken kautta. Asentamalla venttiilit korkeimpiin kohtiin on mahdollista ilmaa helposti vuotaa. Ne on suljettava, kun jäähdytysneste alkaa virrata niiden läpi.
  2. Kun olet löytänyt vian, järjestelmä poistetaan vedestä tyhjennysventtiilin kautta.
  3. Painepumppu on kytketty ohjausyksikköön.
Lomakkeen puristuslämmitysjärjestelmä
  1. Näiden töiden suorittamisesta vastaava henkilö täyttää asianmukaisen lomakkeen puristusprosessin aikana.

Työn päätyttyä laaditaan lämmitys- ja lämmitysjärjestelmien hydrostaattinen testaus. Ilmaisee putkilinjojen ja järjestelmän eri solmujen lujuuden. Säädöksen ansiosta on mahdollista ymmärtää, onko lämmitysjärjestelmä sopiva jatkotoimintaan.

Mikä on lämmitysjärjestelmän testaus

Tarkastuksen suorittaminen

Lämmitysjärjestelmän paineen testaus tulisi suorittaa 1,5 kertaa korkeammalla paineella kuin työkone. Harkitse prosessia yksityiskohtaisemmin:

edellytykset
  1. Pään paine - vähintään 0,6 atm.
  2. Jäähdytysnesteen on oltava vakio.
  3. Järjestelmän ei pitäisi olla ilman ylikuormitusta.
  4.  Käytettyjen vahvuuksien analysointiin.
Ensimmäinen vaihe Lämmitysjärjestelmän paineen täytyy nousta kaskadissa, vähintään kaksi, kunnes se saavuttaa asetetun arvon. On suositeltavaa tehdä tämä puolen tunnin ajan ja lisätä 10 minuutin välein. Seuraavat 30 minuuttia pitää paineen paineessa 0,6 atm ja enemmän.
Toinen vaihe Paineen ei pitäisi laskea alle 0,2 atm. Jos laipassa tai kierteissä on vuotoja, ne voidaan kiristää. Kun vikaa ei voida korjata, yhteys on vaihdettava.

johtopäätös

Hydraulisilla testeillä on suuria eroja keskus- ja autonomisten lämmitysjärjestelmien välillä. Jos jälkimmäisessä tapauksessa ne voidaan suorittaa itsenäisesti, ensimmäisessä tapauksessa vain asiantuntijat voivat tehdä sen. Tapahtumien laatu riippuu rakennuksen lämmittämisestä kylmässä.

Artikkelissa oleva video tarjoaa mahdollisuuden löytää lisätietoja edellä mainitusta aiheesta.
